矢板護岸工

施工担当者のコメント

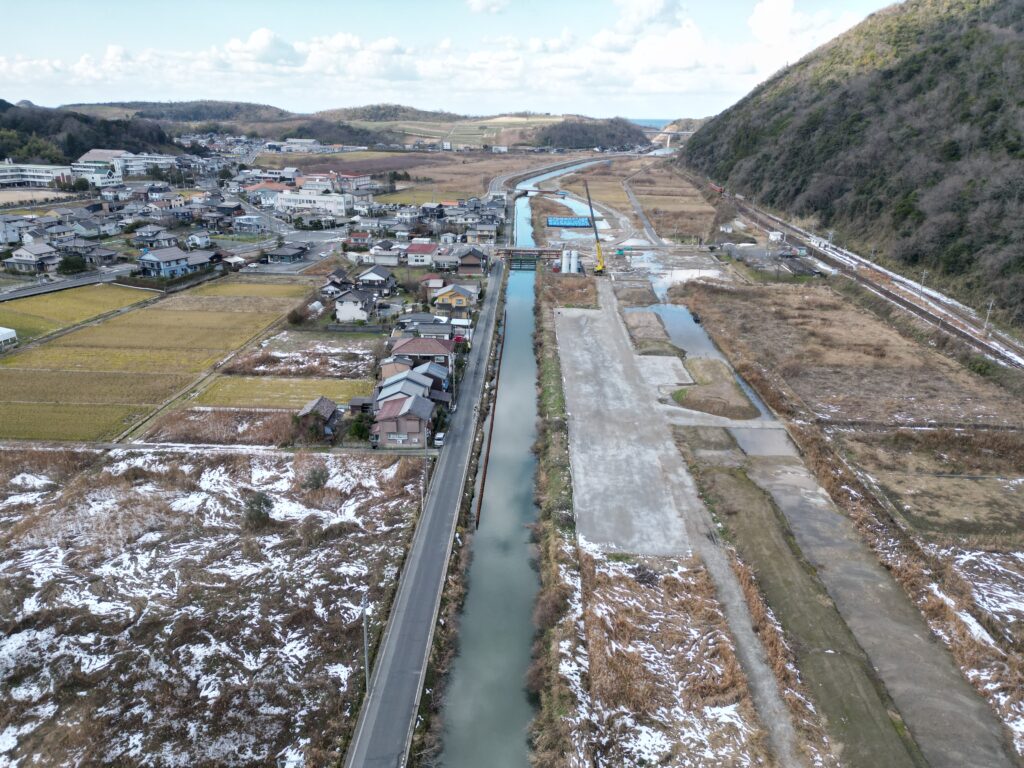

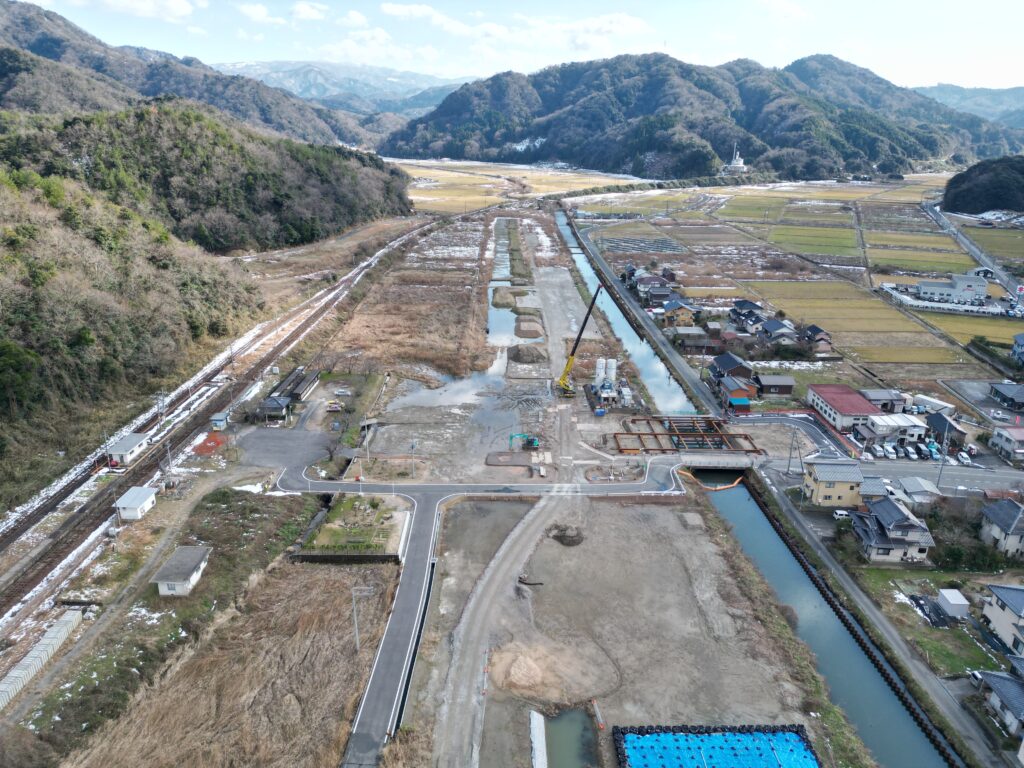

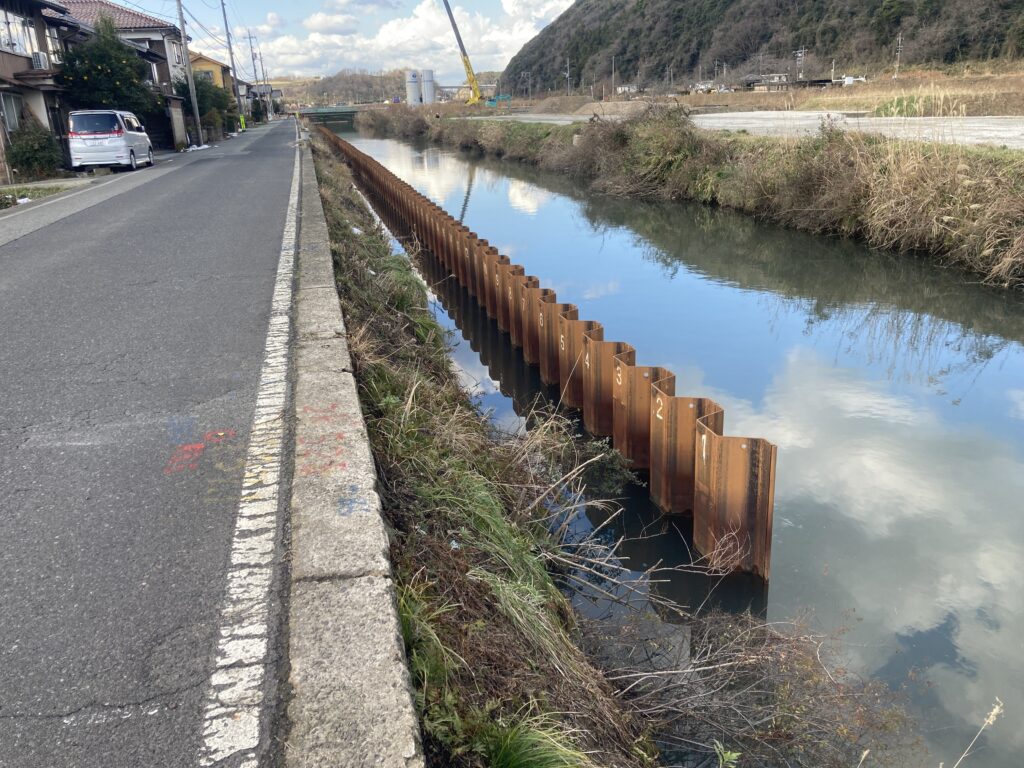

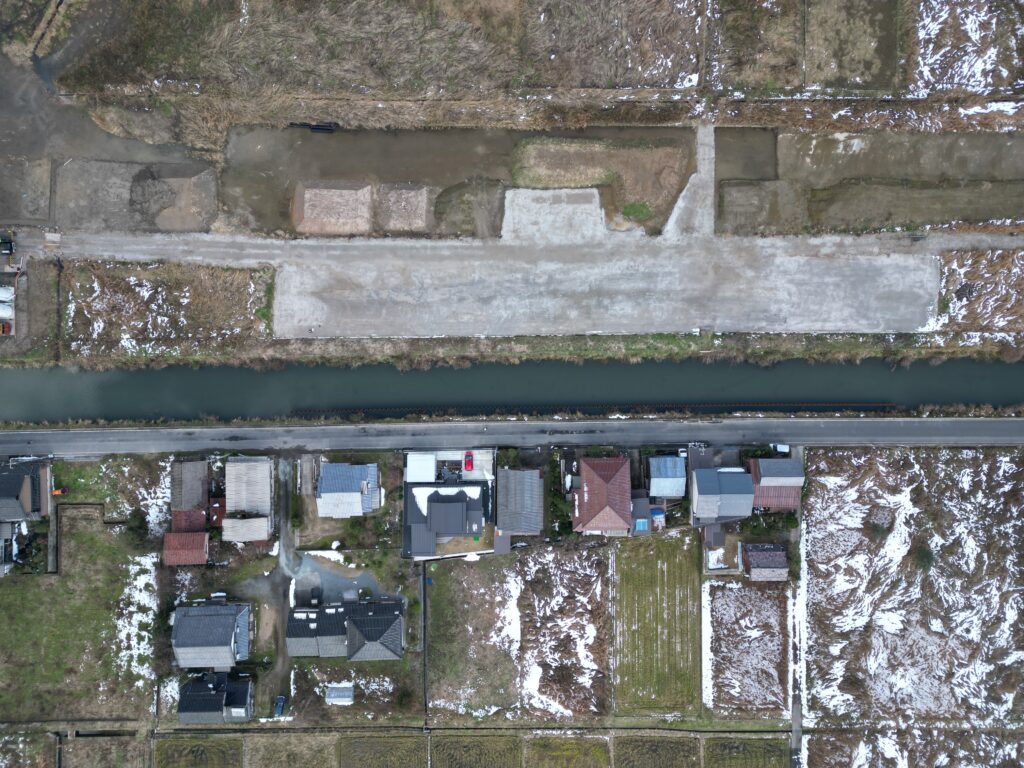

河川内に継ぎ鋼矢板25m程度のハット型を3枚バイブロ打設、133枚ウォータージェット併用で圧入する工事でした。
出水期明けの10月21日からの矢板工でしたので、工事の進捗を早めるため、当初計画はバイブロ打設時120tクローラクレーン、パイラー圧入時50tラフター、パイラー撤去時100tクローラクレーンでしたが、全作業を120tクローラクレーンで施工することで、120tクローラ解体搬出2日短縮、100tクローラ搬入組立2日短縮、クローラによる施工性の向上3枚/日→5枚/日 18日短縮 合計22日の短縮に繋がりました。
